西南空管局完成新机房自动转报系统搬迁工作

中国民用航空网通讯员苏鸿伟讯:2018年1月10日凌晨02:00,西南空管局网络中心数据网络部技术人员经过5个月搬迁方案的不断完善修改,15天基础线缆铺设与测试,7天的设备搬迁和业务割接,2次主备系统切换的熬夜奋战,圆满完成新机房144路自动转报系统搬迁工作,标志着西南空管局网络中心新机房第二阶段搬迁取得圆满胜利,在2018年伊始,取得“开门红”。

成都自动转报系统作为民航电报网络的西南地区核心枢纽,承担着民航、空管各运行部门间电报基础信息交换的重要职责,是空管一类保障设备,包含144路外线接口,上连七大地区空管局和网控中心,下连西南地区三个分局及若干支线机场、驻场单位,2017年全年报文承转量已达2.7亿份之巨。外部用户之多,影响范围之广,重要程度可想而知。搬迁工程中如何将影响范围降到最小,同时兼顾效率和安全,这是数据网络部技术人员首当其冲需要解决的难题。

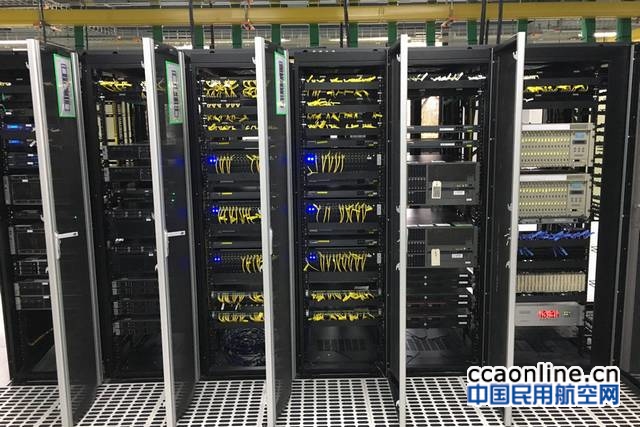

网络中心数据网络部制定了详尽的技术方案,从搬迁步骤、人员安排、风险评估、应急方案等多个方面明确了实施细节,上演了一场“乾坤大挪移”。数据网络部有一主一备两套独立的自动转报系统,就像两条通往相同目的地的火车轨道,技术人员就像“扳道工”可以选择让火车走哪一条路。这样的模式给了技术人员“可乘之机”。从1月3日起,数据网络部技术人员日夜奋战,经过了5天时间,将所有外部连接的用户线路全部割接到三楼新机房。时间紧、线路多、任务重,数据网络部技术人员齐心协力,按照设定好的方案井然有序地进行,遇到问题沉着冷静,耐心细致,不影响一个用户,不丢失一份报文,成功将60余条线路和备用转报系统搬迁至新机房。与此同时,为打造有序、标准的运行环境,满足新机房精细化运维的要求,对30多台设备的几百条线缆进行标签标识和分类整齐捆扎。

1月9日凌晨,数据网络部首次进行主备系统切换工作,技术人员有条不紊地检查系统运行状况,联系相关用户单位,确保万无一失。完成切换后,原二楼的主用转报系统转至备用状态,可以进行下线搬迁。技术人员马不停蹄、毫不停歇,紧接着在9日白天完成相关设备下架、搬迁、重新上架、上电调测工作。在10日凌晨,顺利完成第二次主备系统切换工作,标志着自动转报系统搬迁工作顺利结束。

新机房搬迁第二阶段任务宣布圆满结束,经历了前一阶段搬迁任务的数据网络部技术人员更加成熟,考虑问题更加全面,此次搬迁也为转报系统运维积累了极为宝贵的实战经验。“凡是过往,皆为序章”,数据网络部即将迎来全新的工作运维模式,他们将总结得失、查漏补缺,为接下来的第三阶段搬迁和生产运行任务做好准备。
