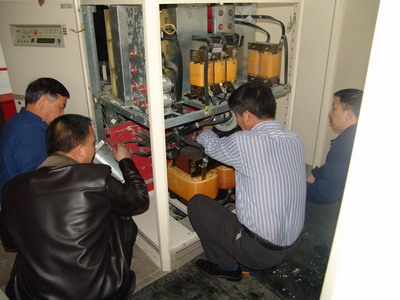

(通讯员:袁文平)民航新疆空管局通信总站维护保障队动力分队配电机房的两套UPS设备分别运行了9年和8年,部件出现老化。工作人员在日常巡视中发现设备散热用的风机出现异常的响动。同时根据维护的要求,设备内部的整流电容使用寿命已到,必须更换。
根据这些情况分队及时将故障情况上报,并给民航新疆空管局通信总站领导和安全技术科建议立即对这些部件进行更换。动力分队的技术人员立刻与厂家进行联系,通过多次沟通,厂家同意先派维护人员进行维护工作,再补办合同等手续。2006年3月30日晚厂方派来的技术人员一下飞机立刻赶到机房了解情况,并和动力分队一起制定了周密细致的维护维修方案。
31日,经过一天的辛苦,更换了2号UPS的相关部件并对各项参数进行了适应性调整。经过一夜的加电试运行,第二天2号UPS才加入系统对设备进行供电。为了保证供电的安全,按照计划,要在2号UPS运行24小时后,到4月2日才能对1号UPS进行维护。他们利用这一天的“空闲时间”,请厂方技术人员对全体同志展开培训,所有的同志都专心听讲,认真记录,积极向技术人员提问和交流等,大家学习的效果卓著,收获非浅。
经过连续4天的加班加点奋战,顺利的完成了这次“UPS”维护维修任务。大家都牺牲周六和周日的休息时间,全体人员齐心协力严格按照程序进行操作,并做好所有记录,以自己的辛劳换来了安全的保障。
