【暑运保障】主动担当解民忧 安全施工筑屏障 ——双流二区新增机动车棚项目圆满完成

随着收方及自验收工作的完成,西南空管局商务公司负责实施的双流二区新增机动车棚项目画上圆满句号。本项目作为《商务公司2025年暑运保障方案》要求的第9项重点工作,历时36天高效建设顺利落地,为职工撑起“暖心防护伞”,有效解决了职工停车遮阳避雨的迫切需求。

主动担当,精准破解停车痛点

双流第二工作区地面停车场缺乏遮阳避雨的机动车位,职工车辆饱受困扰,夏季高温暴晒,车顶易掉落树叶。在多次收到员工反映和建议后,局办公室、基建部与公司物业部迅速响应,将此列为重点民生事项深入现场踏勘,精准定位需求点位(主入口左侧15个车位、非机动车棚旁8个车位),并联合技保、网络等部门确认施工安全边界,科学论证项目必要性与可行性,最终形成详细建设方案,展现了高效务实、服务为本的担当精神。

安全为先,筑牢施工生命线

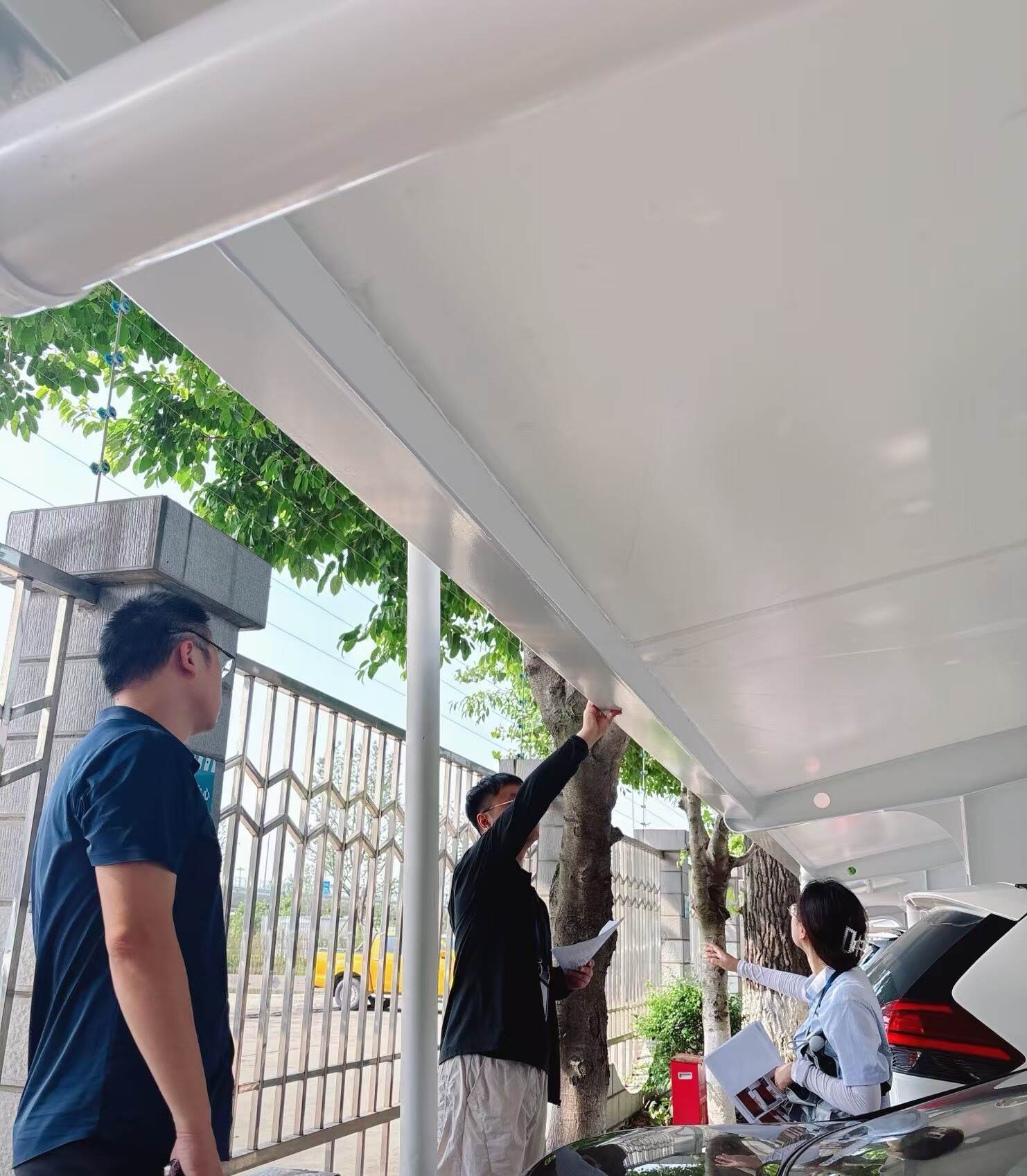

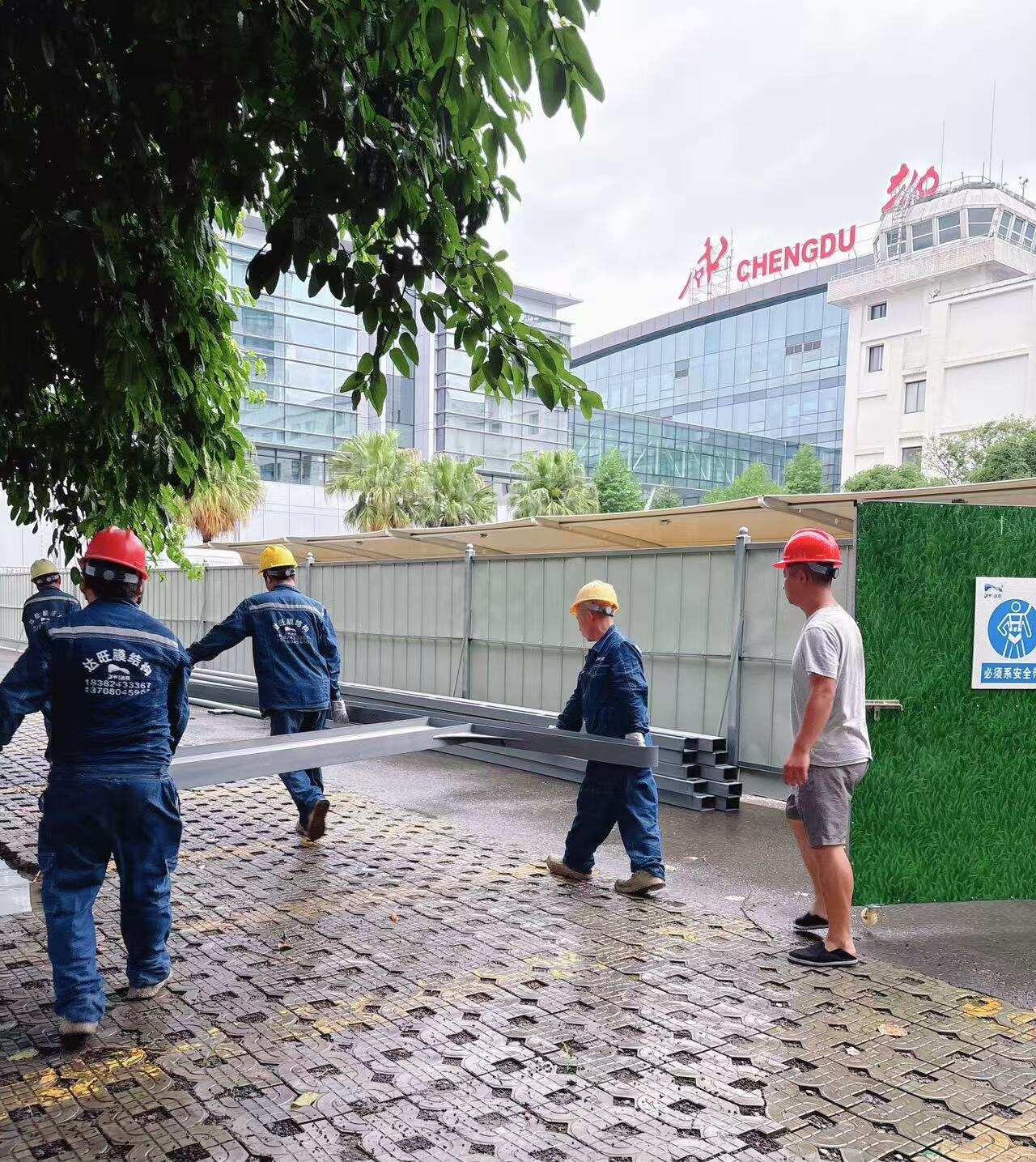

新增车棚采用坚固耐用的钢骨架膜结构,总面积约369平方米。涉及动火、高空、用电等多类作业,安全风险点多面广,商务公司物业部始终将安全生产摆在首位,项目施工全过程严格遵循西南空管局最新下发的《民航西南空管局动火作业管理办法(暂行)》以及《商务公司危险作业安全规定》。所有高空作业、临时用电作业等危险作业,均严格履行审批程序,落实专项安全措施,确保规定动作不走样。高空作业严格执行“双保险”要求;临时用电作业设置临时配电箱,杜绝私拉乱接;动火作业严格执行审批和监护制度,配备合格消防器材,清理周边可燃物,确保“火”的安全。从开工前的全员安全技术交底、特种作业人员持证核查,到施工中关键环节的旁站监督,再到安全防护用品的规范佩戴使用,安全管理贯穿始终,为项目顺利推进构筑了坚实屏障。

质效并重,打造优质暖心工程

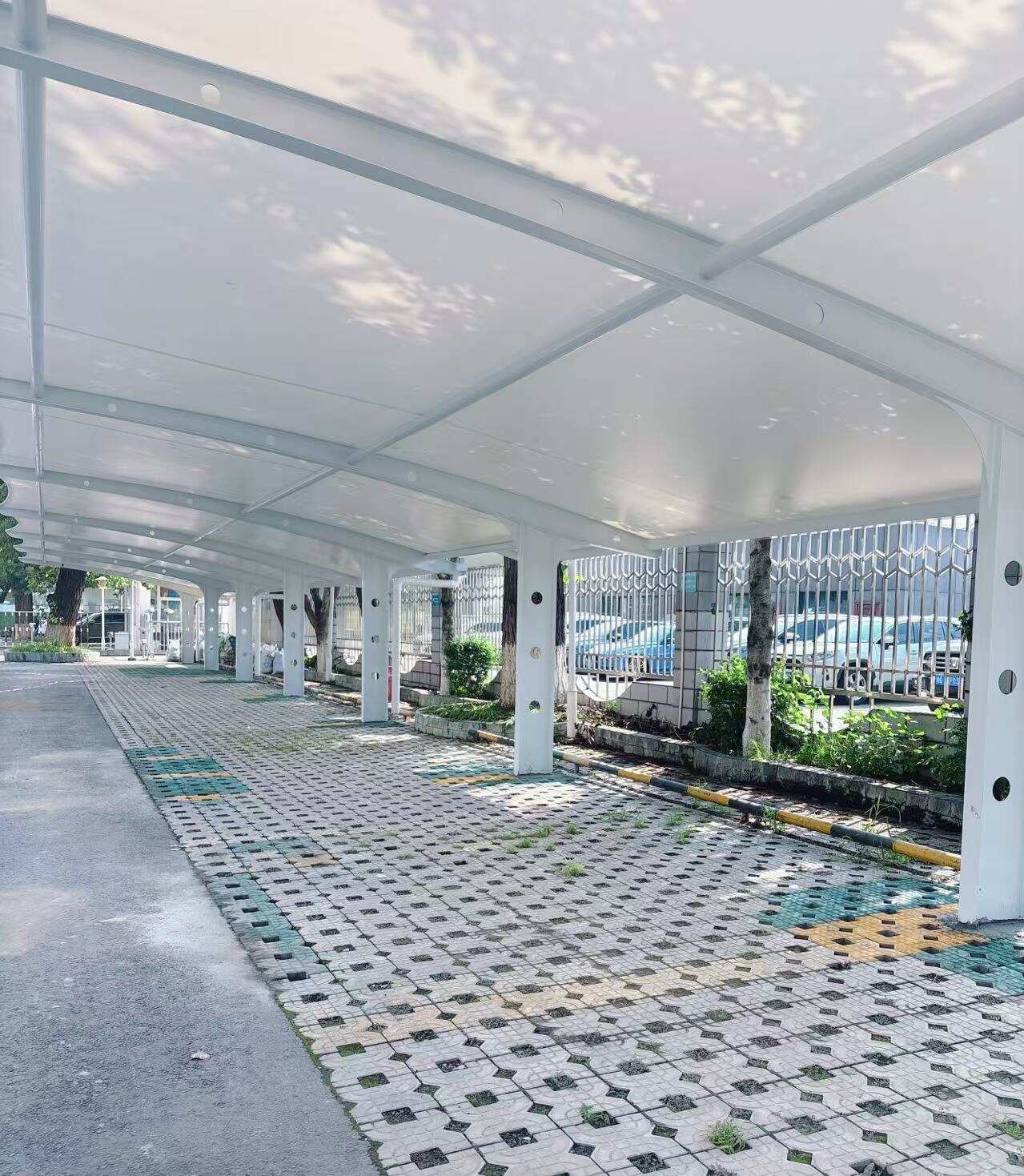

项目开工以来,物业部科学组织、精心施工,克服天气等因素影响,仅用36天(较计划提前4天)于7月26完成主体施工。新建成的车棚结构坚固,造型美观,有效解决了23个地面车位的遮阳避雨问题。并首次安装太阳能照明系统,为“创建节约型机关”贡献后勤力量。

双流二区新增机动车棚项目,是西南空管局及商务公司践行“为群众办实事”理念的生动体现,也是助力西南空管局暑运保障的具体实践。项目建成后,将有效解决职工停车后顾之忧,提升车辆安全防护水平,美化工作区环境,进一步增强职工的归属感和幸福感,同时也为承接大型会议、培训及对外交流提供了更完善的基础设施保障。

西南空管局(杨馥蔓)
