10月24日至12月17日,西南空管局空管公司维修中心顺利完成“双流机场飞行区内导航设施消除直立面不停航施工”项目。该项目历时55天,累计开展日间施工18次、凌晨及夜间施工31次,138人次参与现场监管。此次施工成功消除飞行区内导航设施基础直立面隐患,为机场的后期安全运行打下了基础。

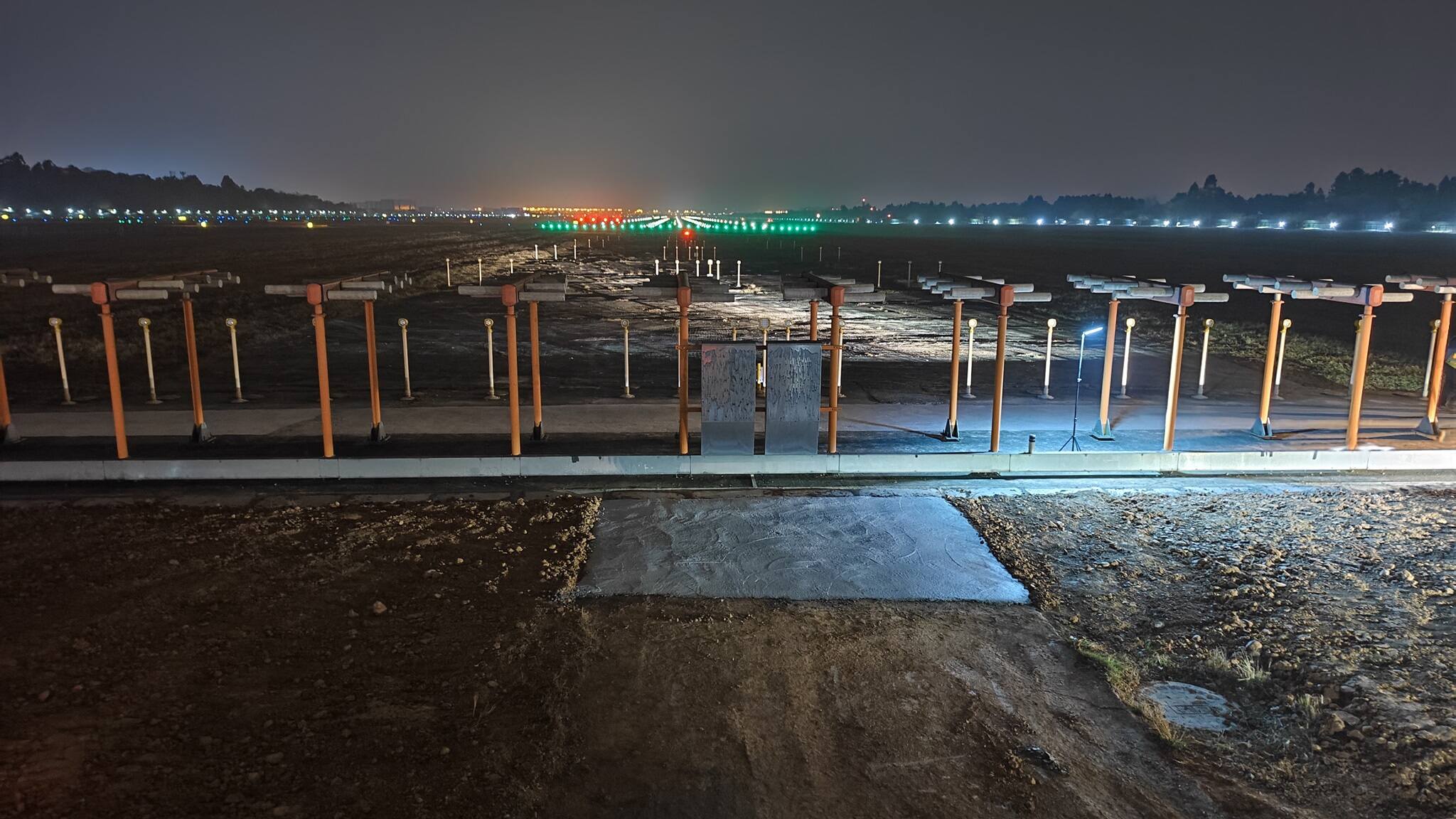

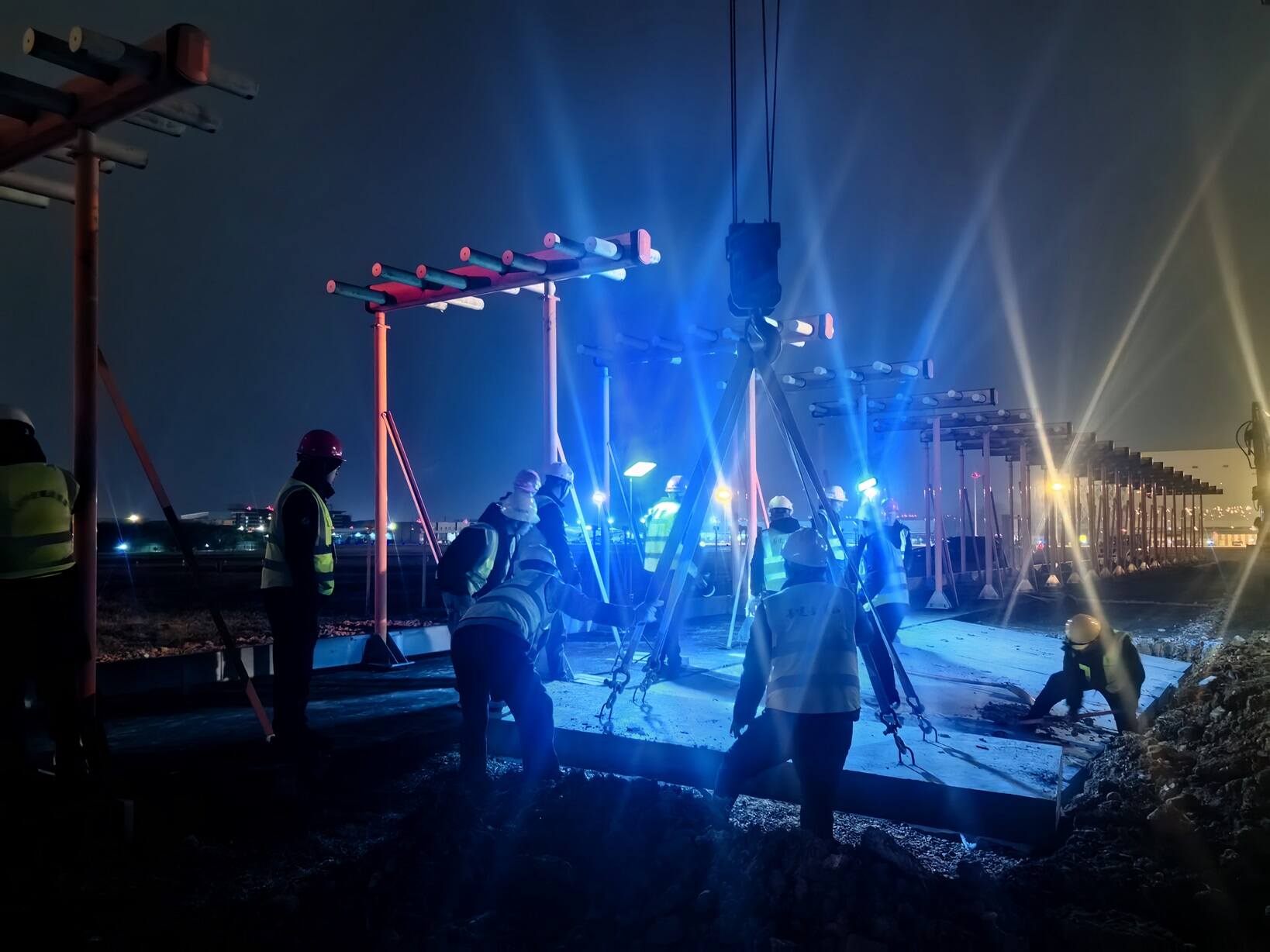

本次施工主要针对双流机场东西跑道区域的13处关键导航设施基础,核心任务是将原有基础直立面改造为符合民航安全规范的斜面。面对不停航条件下高精度、高风险的作业环境,维修中心坚持“安全第一、预防为主”,通过动态跟踪、实时调整和全过程闭环管理,确保所有风险始终处于受控状态。在施工前,系统分析识别出跑道侵入风险、设备意外损坏风险、破坏地下线缆风险、人员受伤风险、保护区恢复未达标和遗留FOD与空飘物风险共6种主要安全风险,并逐一制定专项预案。在施工中,依据现场情况,主动协调设计优化2项,改进施工进出路径,并适时推行“施工前机械安全检查表”制度,显著提升现场安全冗余度,牢牢守住安全底线。面对降雨、大雾等不利天气,维修中心动态优化施工计划,统筹校飞、本场设备维护工作,协调本场跑道关闭计划,最大化利用有效作业窗口期。针对天线阵等高风险运行区域,采取了一系列安全保障措施,包括前期进行详尽的物探排查,定制专门的吊装方案,安排专人全程现场监护等,有效避免了管线损伤和天线设施误碰,确保设备正常运行。同时,施工期间恰逢部分技术骨干参加技能比武大赛,现场人力一度紧张,维修中心科学统筹、灵活调配,通过优化班组结构、强化交接班机制、精准匹配任务与人员能力,不仅保障了施工连续高效推进,也实现了“减人不减质、任务不延期”的管理目标。

施工全部完成后,各施工区域均通过了密实度检测及土面恢复质量验收,各项指标均符合民航标准。12月20日,项目顺利通过机场部门的自验收。维修中心将继续与监理单位、施工单位依据《西南空管局工程建设质量安全管理实施细则》《运输机场专业工程竣工验收管理办法》等规定协同推进此次施工的竣工验收工作。
此次施工不仅有效消除导航设施基础直立面安全隐患,更彰显了维修中心“因地制宜、因时制宜、因人制宜”的精细化管理思想与实战能力——既能破解项目建设与运行保障的精力拉扯难题,通过科学统筹实现资源高效调度,又能在复杂环境中精准施策,确保各项工作有序推进;既能坚守安全红线不动摇,又能高效完成高难度任务。未来,维修中心将持续锤炼专业本领,夯实运行保障根基,为民航高质量发展贡献坚实可靠的力量。
