近日,随着大终端建设进程,不间断供电系统(UPS)已进入全部启动试运行给自动转换开关设备(STS)进行供电。6月底,技术保障中心区管动力室协同厂家对UPS设备进行调试,顺利完成大终端UPS试运行工作。

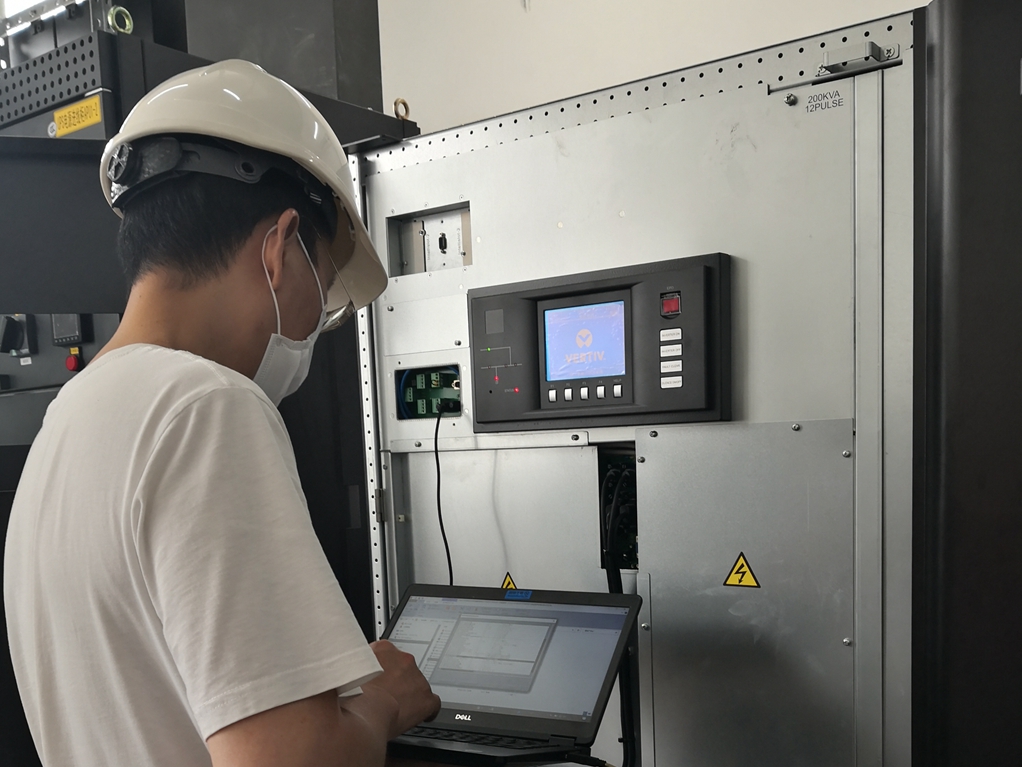

技术保障,动力先行,电力供应是设备运行的第一保障。在UPS启动前,技术人员认真细致的检查,确认关键连接部位无松动、供电线路接线无错乱、滤波电容无变形或漏浆等问题。对应检查清单逐一检查后启动UPS设备。启动后发现UPS存在告警,技术人员立即对告警信息进行确认,判断问题出处,并针对发现的问题立即处理,确保所有设备运行正常。
大终端一共有4台UPS设备,容量皆为200KVA,需要两两并联后,分别组成两套UPS并机系统。秉持“一主二备三应急”原则,实现保障大终端电力部署。技术人员确开启UPS设备3、4号机后,并将其组成并机系统设为从系统,启动UPS设备1、2号机设为主系统。
UPS正常运行后,技术人员并没放松,开始对各供电参数进行测量,并记录零地电压,对UPS内部数据进行设置。紧接着,技术人员对UPS的功能模式进行模拟切换。例如在正常模式下转电池模式、切旁路模式等,确保UPS能够不间断切换供电模式运行正常,保证供电的连续稳定性,防止重要设备因UPS的模式切换导致掉电。
UPS是空管设备用电的来源,UPS的开启试运行意味着大终端的建设工作进入新的阶段。技术保障中心将继续严守安全底线,让安全工作做得更早、更细、更实,为民航强国事业,贡献自己的一份力量。
